시스템 비계 물량산출,어디서부터 시작해야 할지 막막하셨나요?

현장 마스터 MR. BIG 2026. 5. 20. 19:56



건설 실무 | 가설공사

현장 실무자가 알려주는 산출 로직과 적용 요령

현장실무 건축인
건축기사 · 건축공학과 재학

"시스템 비계 물량 뽑아봤는데 맞는 건지 모르겠어요."
혹시 이런 말, 한 번쯤 해보셨나요?

건축 현장에서 가설공사는 늘 뒷전 취급을 받기 쉬운데요, 막상 견적을 낼 때 가장 애를 먹는 항목 중 하나가 바로 시스템 비계예요. 틀비계(강관비계)처럼 경험치로 대충 감을 잡기가 어렵고, 제조사마다 부재 구성이 조금씩 다르기 때문에 처음엔 막막하게 느껴지는 게 당연합니다.

오늘은 실제 현장에서 시스템 비계 물량을 어떻게 산출하는지, 핵심 로직과 함께 바로 써먹을 수 있는 체크리스트까지 정리해 드릴게요.

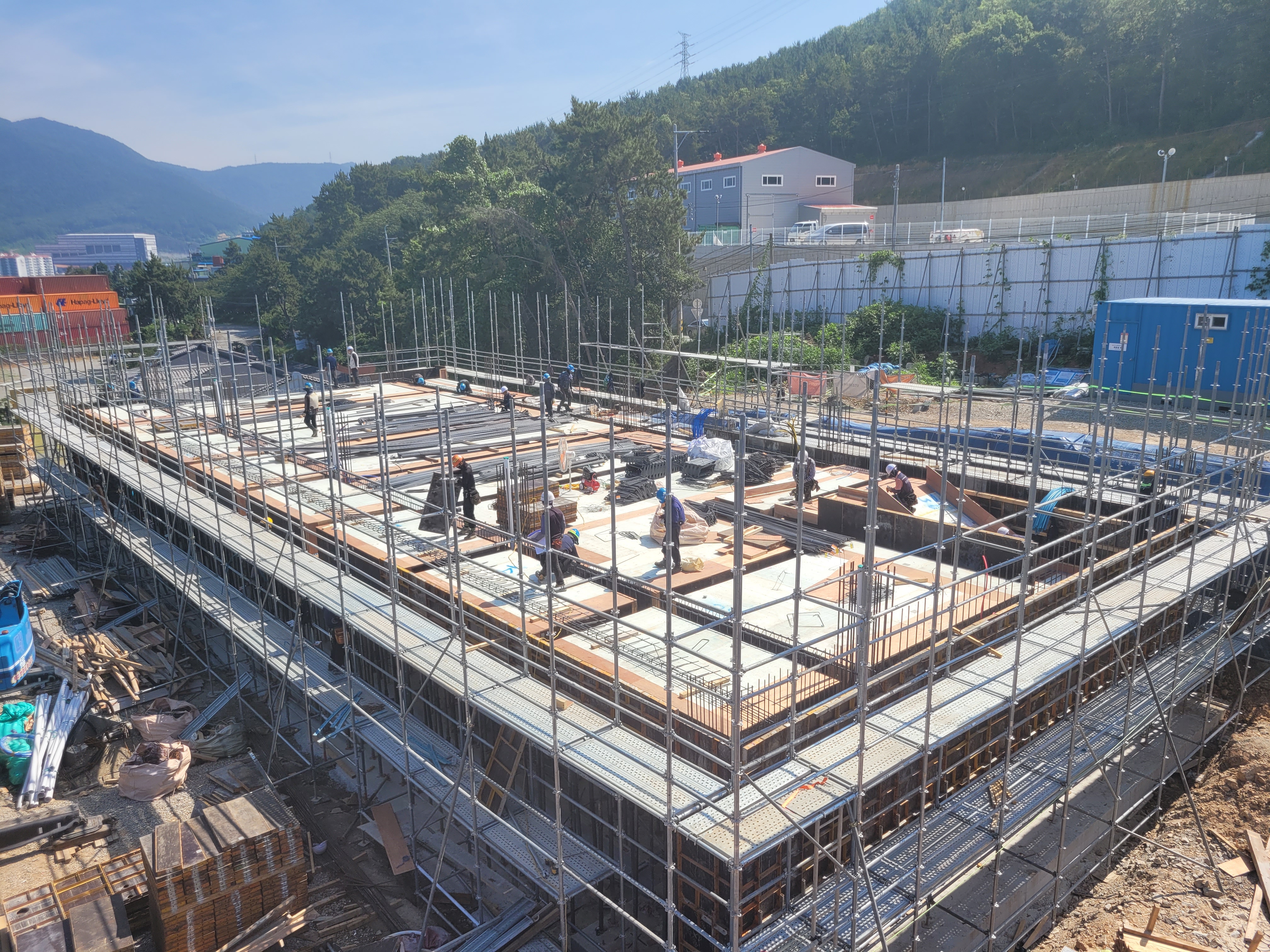

시스템 비계 설치 현장 전경
▲ 시스템 비계(System Scaffold) 설치 현장 — 수직재·수평재·가새재가 규격화된 핀 연결 방식으로 조립된다

📐 시스템 비계란 무엇인가요?

시스템 비계(System Scaffold)는 수직재, 수평재, 가새재를 공장에서 규격화해 생산하고 현장에서 핀(쐐기) 방식으로 조립하는 가설 구조물이에요. 기존 강관+클램프 방식의 틀비계와 비교했을 때 설치·해체 속도가 빠르고, 안전성이 높으며, 재사용률이 월등히 좋아서 최근 현장에서 빠르게 표준으로 자리 잡고 있죠.

구분 강관비계(틀비계) 시스템 비계
조립 방식 강관 + 클램프 규격재 + 핀(쐐기)
설치 속도 보통 30~40% 빠름
안전기준 산안법 기준 충족 KCS 기준 + 고하중 대응
재사용 클램프 손실 많음 부재 재사용률 높음
물량 산출 면적 기준 단순 부재별 수량 산출 필요

🔩 주요 구성 부재와 역할

물량을 산출하려면 먼저 어떤 부재들로 구성되는지 알아야 해요. 크게 여섯 가지로 나눌 수 있어요.

  • 수직재 (Vertical Post) — 비계의 기둥 역할. 규격: 1.0m / 1.5m / 2.0m
  • 수평재 (Horizontal Ledger) — 수직재를 가로로 연결. 규격: 0.9m / 1.2m / 1.5m / 1.8m
  • 가새재 (Diagonal Brace) — X자 형태로 횡력 저항. 대각선 배치
  • 발판 (Plank / 작업발판) — 작업자 보행 및 작업 면. 강재 또는 합판
  • 베이스잭 (Base Jack) — 지반 레벨 조정용 하부 받침
  • 벽연결재 (Wall Tie) — 구조체와 비계 연결, 전도 방지

📊 물량산출 기본 로직

시스템 비계 물량산출의 핵심은 "몇 베이(Bay) × 몇 단(단수)"으로 비계 프레임 전체를 격자로 분해하는 거예요. 구간 면적을 단순하게 곱하는 틀비계와는 달리, 각 부재의 수량을 개별로 산출해야 해요.

① 기본 용어 정의

용어 의미 일반 기준값
베이 (Bay) 수직재 간 가로 간격 1.2 ~ 1.8 m
단 (Tier) 수직재 간 높이 간격 1.0 ~ 2.0 m
작업 폭 비계 전면∼후면 폭 0.9 ~ 1.2 m
설치 높이 지반∼최상단 발판 건물 높이 + 여유

② 베이 수 · 단수 산정

// 가로 베이 수 (소수점 올림) 가로 베이 수 = CEIL( 비계 설치 연장(m) ÷ 베이 간격(m) ) // 설치 단수 (소수점 올림) 설치 단수 = CEIL( 설치 높이(m) ÷ 수직재 규격(m) ) // 예시: 연장 36m / 베이 1.8m = 20베이 // 높이 12m / 수직재 2.0m = 6단

③ 부재별 수량 산출식

─── 수직재 ─────────────────────── 수직재 수 = (가로 베이 수 + 1) × (세로 열 수 + 1) × 단수 ─── 수평재 ─────────────────────── 가로 수평재 = (가로 베이 수) × (세로 열 수 + 1) × (단수 + 1) 세로 수평재 = (가로 베이 수 + 1) × (세로 열 수) × (단수 + 1) ─── 가새재 ────────────────────── 가새재 = 가로 베이 수 × 세로 열 수 × 단수 × 2방향 ─── 발판 ──────────────────────── 발판 수 = 가로 베이 수 × 세로 열 수 (작업면 기준) ─── 베이스잭 ───────────────────── 베이스잭 = (가로 베이 수 + 1) × (세로 열 수 + 1)
✦ FIELD TIP 세로 열 수(비계 폭 방향)는 작업 폭 ÷ 베이 간격으로 정하되, 일반 외부 비계는 보통 1열(단면 2줄 수직재)로 계획하는 경우가 많아요. 고층이나 중량 작업이 있는 경우 2열로 설계해야 하니 구조 계획서를 반드시 확인하세요.

🧮 실전 산출 예제

실제 현장 조건을 가정해서 한번 계산해 볼게요.

조건
비계 설치 연장(건물 둘레) 72 m
설치 높이 12 m
베이 간격 1.8 m
수직재 규격 2.0 m
작업 폭 1.2 m (1열)
// 베이 수 · 단수 가로 베이 수 = 72 ÷ 1.8 = 40 베이 설치 단수 = 12 ÷ 2.0 = 6 단 // 수직재 = (40 + 1) × (1 + 1) × 6 = 492 본 // 가로 수평재 = 40 × 2 × (6 + 1) = 560 본 // 가새재 (4면 × 단수) = 40 × 1 × 6 × 2 = 480 본 // 발판 (작업면 기준) = 40 × 1 = 40 매 // 베이스잭 = 41 × 2 = 82 개
⚠ 주의사항 위 수식은 단순 직사각형 건물 기준이에요. 돌출부·코너 처리·개구부(출입구 등)가 있으면 해당 부분을 별도로 가감산해야 해요. 코너부 수직재는 양방향으로 공유되므로 중복 계산에 주의하세요.

💡 현장에서 놓치기 쉬운 항목들

기본 산출만 하면 항상 빠지는 항목들이 있어요. 반드시 추가로 검토하세요.

  1. 벽연결재(Wall Tie) — 수직 방향 5단마다, 수평 방향 4~5m마다 설치해야 해요. 관련 기준: KCS 21 60 10. 빠뜨리면 검측에서 걸려요.
  2. 안전난간 및 중간 막이 — 최상단 발판에는 안전난간(높이 90cm 이상) + 중간 막이 + 발끝 막이대가 필요해요. 자재 수량에 포함되어야 합니다.
  3. 계단 및 사다리 — 단수가 4단 이상이면 작업용 계단 설치가 원칙이에요. 계단 전용 프레임 수량을 별도 산출하세요.
  4. 방망·방호망 — 낙하물 방지망(방호망)은 비계 외부에 설치하며 면적(㎡)으로 별도 산출해요. 비계 면적과 거의 동일하지만 여유율 10~15%를 더해요.
  5. 조립·해체 노무비 — 비계 자재 물량과 별도로 설치·해체 노임을 계상해야 해요. 일반적으로 설치 ㎡당 단가 또는 조(組)당 단가를 적용해요.

📋 산출 전 체크리스트

  • 설계도면에서 건물 외곽 연장 및 높이 확인 완료
  • 베이 간격 및 수직재 규격 제조사 사양 확인
  • 돌출부·코너·개구부 별도 처리 여부 검토
  • 작업 하중 등급 확인 (경하중·중하중 구분)
  • 벽연결재 설치 간격 및 수량 별도 산출
  • 방호망·안전난간 수량 포함 여부 확인
  • 해체 후 잔재 처리 및 반출 비용 계상
"비계는 공사가 끝나면 사라지지만, 물량을 제대로 뽑아두지 않으면 원가 손실은 끝까지 남습니다."
현장에서 고생하는 모든 분들, 오늘도 안전하고 정확하게 — 작은 숫자 하나가 현장의 안전과 수익을 결정합니다. 🏗️
